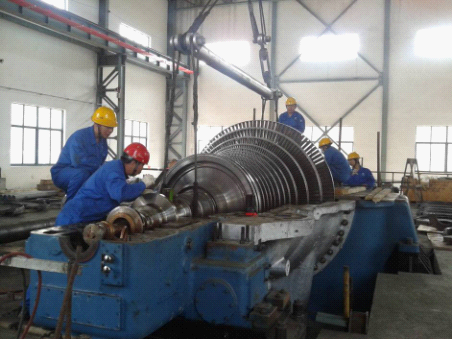

中国五冶集团承建的宝钢干熄焦发电机组工程进入设备安装高峰期 ![]() 宝钢干熄焦发电机组工程是为回收利用宝钢干熄焦余热资源,配合宝钢四期焦炉而新建的一套干熄焦发电机组。工程主要内容包括新建一台25MW中压凝汽式汽轮发电机组,设置低压减温减压装置,配套新建电气、仪表、给排水、厂房等公辅设施。主要建构筑物包括汽轮发电机厂房、集中泵场、加药间、电气室及管道支架基础等。机械设备主要包括凝汽式汽轮发电机组、冷却循环水系统设备、蒸气/水/油等管道工程以及配套的电气仪表等设备。 该工程于2011年3月8日正式打下第一根桩以来,宝钢炼铁项目(经理)部及施工班组通过密切结合,克服场地狭窄、桩机多次转场等难点,最终确保了PHC桩和灌注桩于2011年5月11日全部完成,并于2011年5月9日基础正式开始施工,2011年11月底电气室顺利受电,2011年12月底主厂房主体完成,2012年3月15日冷却塔封顶,2012年1月5日汽轮机主体设备开始安装。在整个过程中,项目(经理)部人员及班组通过事前、事中、事后三个步骤,严格按照设计及规范要求,采取一系列管理、组织、技术、经济等措施,使整个工程安全、质量、进度等都取得良好效果。在安全管理上,自2011年二季度至今连续4个季度被评为宝钢优秀标化工地;在质量管理上,土建专业获得宝钢2011年四季度质量优胜,2012年一季度获得电气专业质量优胜。在工期确保上,顺利完成项目电气室受电、主厂房封顶、主体设备安装开始等各个重大施工节点。 目前,该项目正在进行汽轮机主体设备安装作业,设备安装质量及进度严格按照图纸、厂家及业主要求进行。项目(经理)部全体员工齐心协力,正在为确保6月底受蒸汽而奋战。 (姚书强) 2012年04月20日 供 稿 |
||||||||||||||
|
